Liebe Sportpointler:in!
Hier gibt es die aktuellen Fortschritte und den Stand des Umbaus im Sportpoint Meckenheim. Was ist bisher geschehen? Wie kommt der Umbau des Sportpoint Meckenheim voran? Wir informieren dich hier über alles, was die letzten Wochen geschehen und in den nächsten Wochen geplant ist.
Stand Fitnessbereich
Was hat sich im Fitnessbereich getan? Die Fitnessgeräte für die Erweiterung unseres Fitnessbereichs sind bestellt. Lieferung und Aufbau sind für Anfang April geplant. Die Bestellung umfasst ausschließlich neue Geräte der Marken DHZ, LivePro und Teca. Konkrete Details zu den einzelnen Geräten posten wir in den nächsten Wochen auf Facebook und Instagram. Der Functional Tower ist bereits vor Ort. Er wird aufgebaut, wenn der Boden in den ehemaligen Squash-Räumen verlegt ist.
Stand Gebäudesanierung

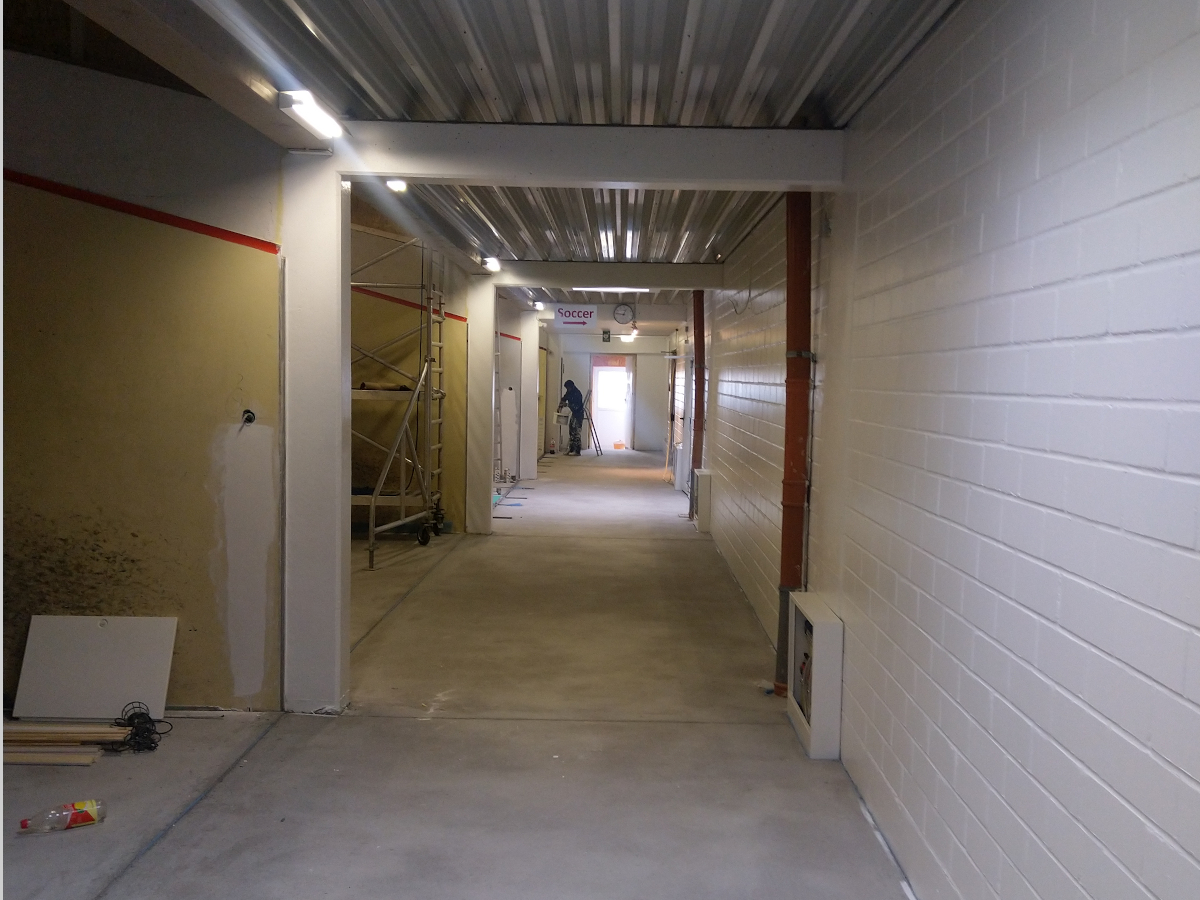

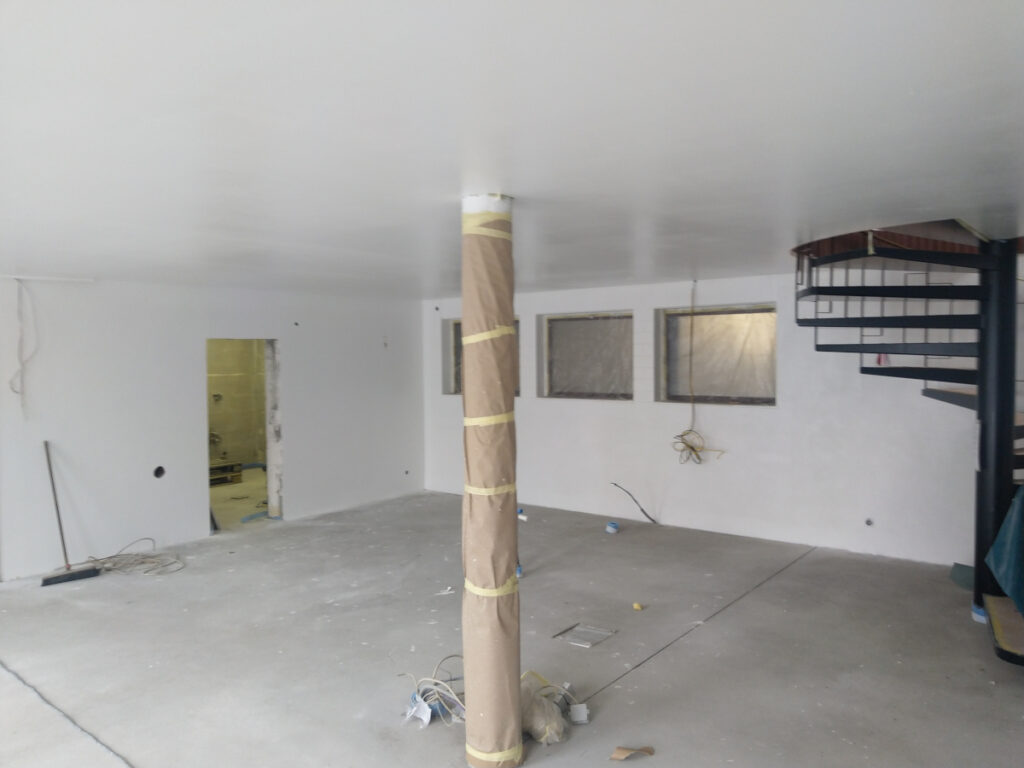

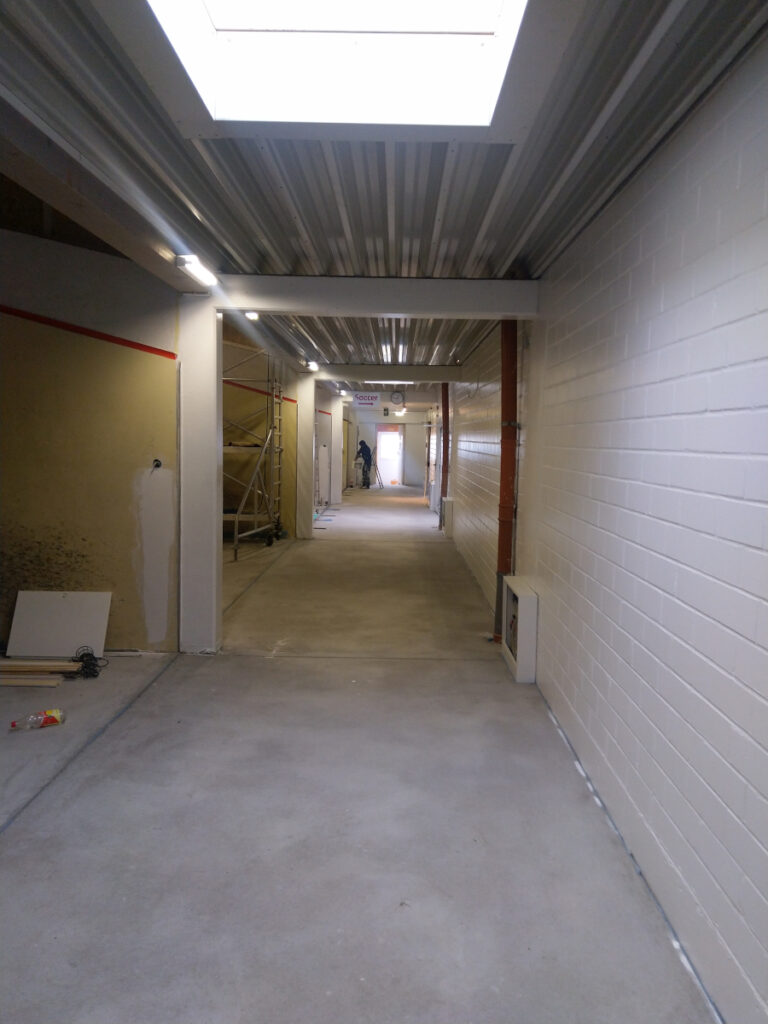

Was hat sich im Gebäude getan? Die Renovierung der feuchten Wandverkleidungen und –Dämmungen ist abgeschlossen. Der Keller ist saniert. Aktuell werden der Eingangs- und Thekenbereich, die Flure, die Fitness- und Badmintonhalle sowie die Kletter- und Soccerhalle gestrichen. Die Bodenverlegung in den ehemaligen Squashräumen sowie im Eingangs-, Theken- und Flurbereich ist für Anfang bis Ende März beauftragt. Das Abschleifen des Bodens in der Kletter- und Soccerhalle ist für die erste Märzwoche beauftragt. Die neue Theke wird Mitte April geliefert und installiert.
Stand Kletterhalle mit neuem Parkourbereich
Diese Woche wird unser neuer Boulderblock der Firma VerSys aufgebaut! Die neuen Griffe und Volumen kommen im Laufe des März bei uns an. Die Lieferung unserer neuen Parkouranlage ist für nächste Woche geplant. Der komplett neue Einbau der Bouldermatten ist für die zweite Märzwoche geplant.
Stand Badminton
Die neuen 4 Badmintonfelder werden diese Woche fertiggestellt! Spielen ist jedoch auf Grund der Baustellensituation und des fehlenden Eingangsbereichs erst mit der Gesamteröffnung des Sportpoints möglich.
Stand Soccer
Die Soccerbanden von Feld 1 werden wir voraussichtlich im März wieder aufbauen. Der neue Kunstrasen kann im April, eventuell aber auch erst im Mai geliefert und eingebaut werden. Daher kann es sein, dass das Soccerfeld erst nach der Eröffnung der anderen Bereiche nutzbar ist.
Stand Eröffnung
Wie du sehen kannst, sind noch sehr viele Arbeiten notwendig bevor wir unsere Tore wieder öffnen können. Vieles ist schon geschafft und der Umbau des Sportpoint Meckenheim ist ein ganzes Stück weiter voran gekommen. Der lange Zeitraum der Bauarbeiten liegt mit daran, dass wir eine grundsätzliche Modernisierung und teilweise Umfunktionierung der bestehenden Anlage durchführen und nicht einfach den alten Bestand wieder aufbauen.
Daher werden wir leider nicht, wie zum Jahreswechsel noch erhofft, im April sondern voraussichtlich erst im Mai wiedereröffnen können. Hauptgrund hierfür sind unter anderem die Lieferungs- und Einbautermine der Fitnessgeräte und der neuen Thekenanlage.
Wir geben unser Bestes für eine schnelle Durchführung der Sanierung und bitten um dein Verständnis für die sportliche Zwangspause.
Bleib fit und gesund! Wir sehen uns bald!
Dein Sportpoint-Team
